Baustart für Global Tech 1
In dem Windfeld rund 180 km nordwestlich von Bremerhaven werden auf über 40 km² insgesamt 80 Windenergieanlagen der 5 MW-Klasse installiert. Der Windpark befindet sich damit außerhalb von Meeresschutzgebieten in der deutschen ausschließlichen Wirtschaftszone (AWZ).
Nach zweijähriger Planungsphase beginnen in den kommenden Wochen die seeseitigen Bauarbeiten. Während die Umspannstation aus Rotterdam zum Baufeld geschleppt wird, sollen die ersten Tripods von Bremerhaven aus zum Windpark verschifft werden.
Bei der 9000 t schweren Umspannstation handelt es sich um ein neuartiges Konzept. Erstmalig wird bei einem deutschen Windpark eine schwimmfähige Plattform eingesetzt, die sich über Saugglocken selbst installiert. Aufgrund der weiten Entfernung zur Küste wird die Station bemannt sein. Bis zu 34 Service- und Montagetechniker sollen im Schichtbetrieb für einen reibungslosen Ablauf sorgen.

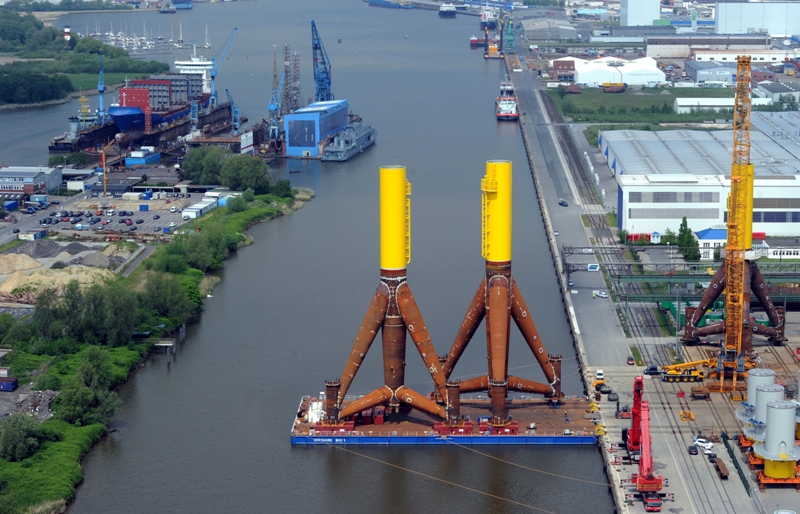

Noch im August soll das Errichterschiff „Innovation“ auch die ersten Fundamente von der ABC-Halbinsel im Bremerhavener Kaiserhafen aus in das Windfeld bringen und aufstellen. Je drei der 900 t schweren und 60 m hohen Tripods können zeitgleich, zusammen mit je drei Pfählen zur Verankerung im Meeresboden auf 40 m Tiefe, in rund zehn Stunden zum Windpark transportiert werden.
Ab Herbst dieses Jahres soll die parkinterne Verkabelung beginnen und im kommenden Februar startet die Montage der Windturbinen. Ende 2013 soll Global Tech 1 mit einer installierten Gesamtleistung von 400 MW voll betriebsbereit sein.
